一、项目进展

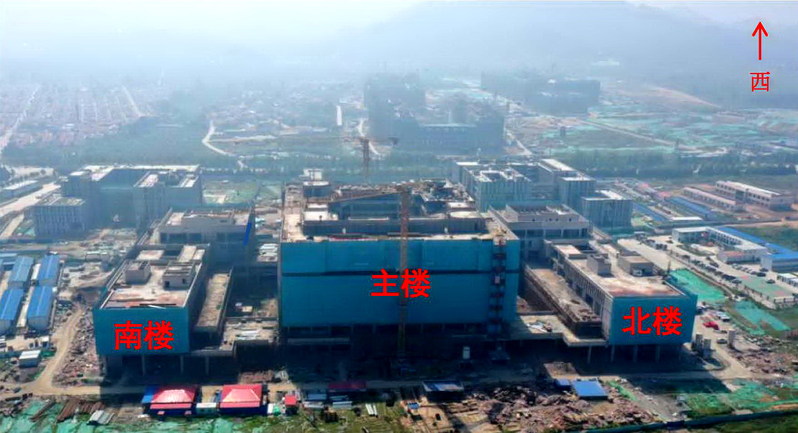

1. 学习综合体

学习综合体施工现场鸟瞰
表1 学习综合体项目进展
序号 | 区域 | 项目进展 | 备注 |
1 | 北楼 | 空调水管安装完成65%;新风管道安装完成50%;消防管道安装完成40%;桥架安装完成65% |
|
2 | 主楼 | 内墙抹灰完成25%;空调水管安装完成85%;新风管道安装完成40%;消防管道安装完成60%;桥架安装完成80% |
|
3 | 南楼 | 内墙抹灰完成;空调水管安装完成65%;新风管道安装完成50%;消防管道安装完成75%;桥架安装完成75% |
|

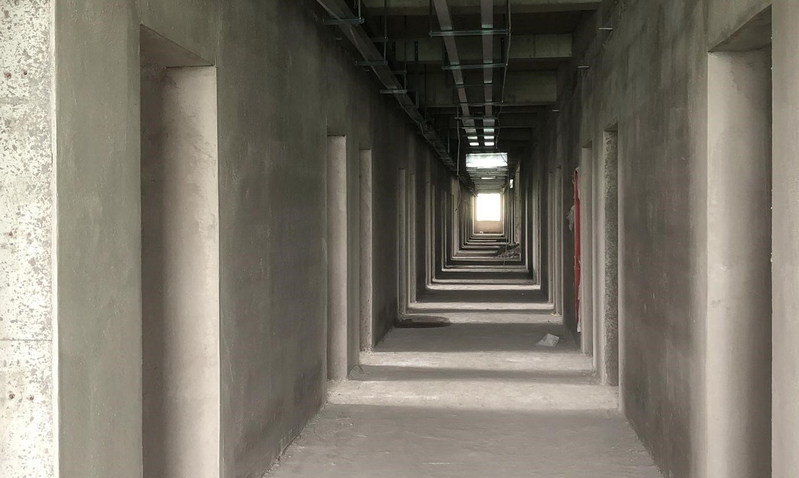

学习综合体施工现场近景
2. 海洋生物资源开发中心

海洋生物资源开发中心施工现场鸟瞰
海洋生物资源开发中心本周进展:楼面地坪施工完成。

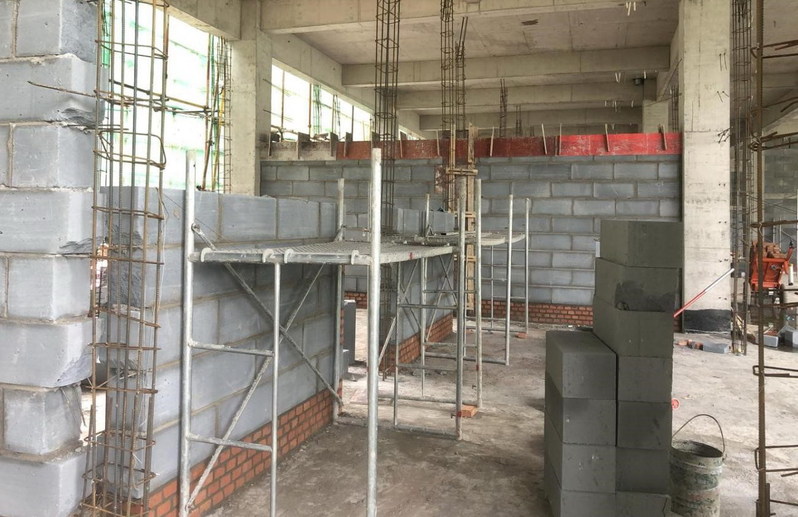

海洋生物资源开发中心楼面施工图
3. 西区学生宿舍与食堂

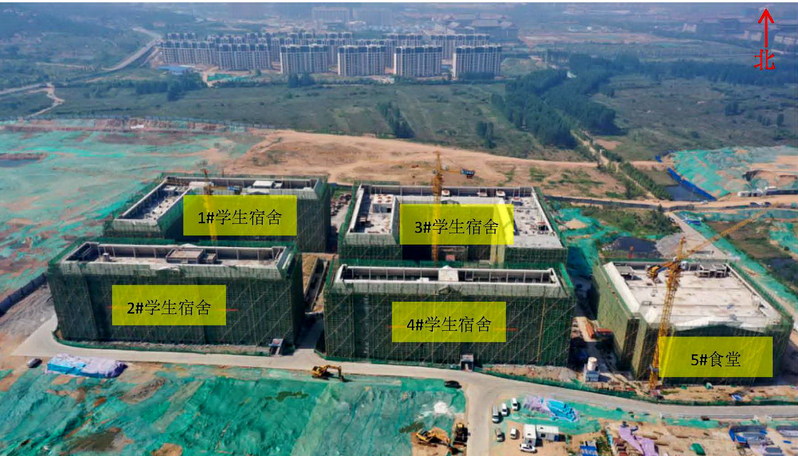

西区学生宿舍与食堂施工现场鸟瞰
表2 西区学生宿舍与食堂项目进展
序号 | 单体 | 施工项目 | 备注 |
1 | 1#学生宿舍 | 外墙抹灰完成50%,内墙抹灰完成70%,电气二次配管安装完成90%,给水管道安装完成90% |
|
2 | 2#学生宿舍 | 给水管道安装完成80% |
|
3 | 3#学生宿舍 | 走廊吊顶支架安装完成80%,电气二次配管安装完成90%,给水管道安装完成80% |
|
4 | 4#学生宿舍 | 电气二次配管完成 |
|
5 | 5#食堂 | 变更墙体拆除 |
|

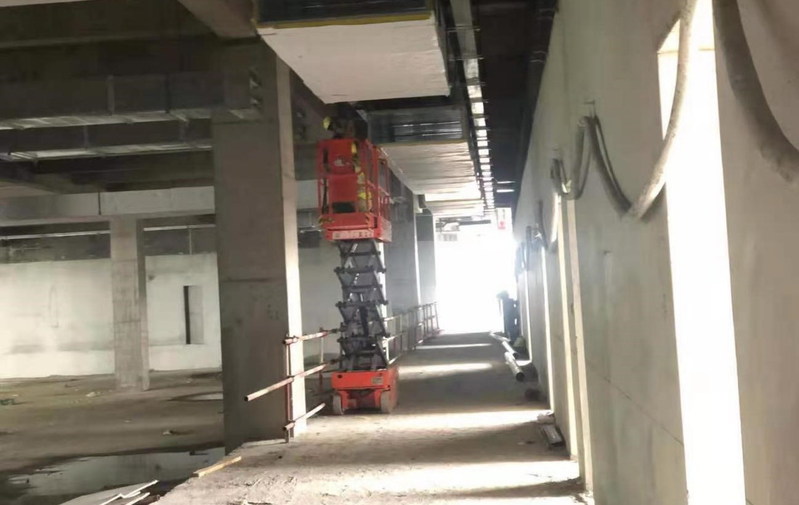

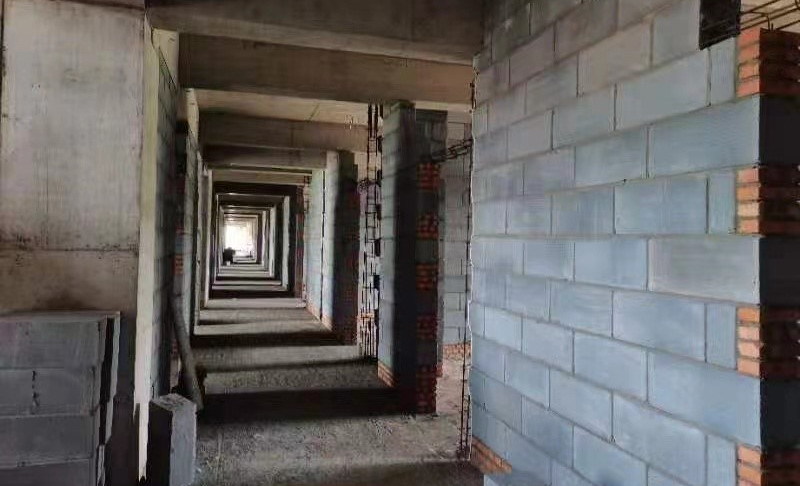

西区学生宿舍与食堂内墙抹灰及管道施工现场
4. 工程楼

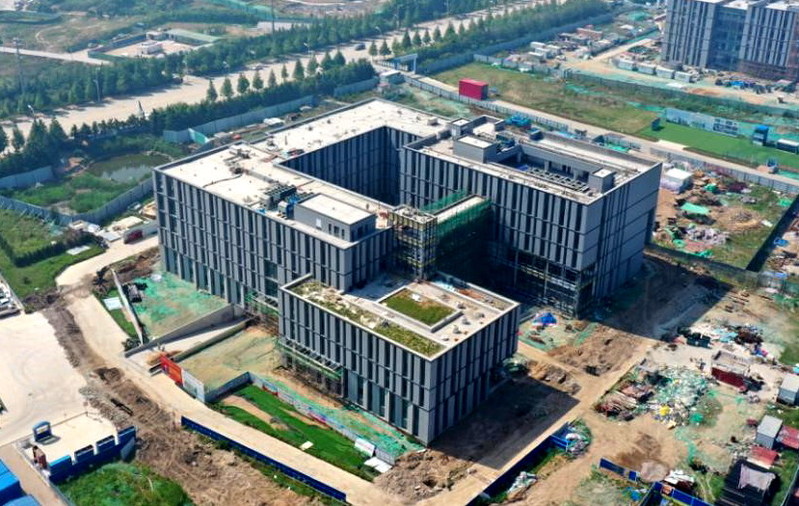

工程楼施工现场鸟瞰
工程楼本周进展:四层二次结构完成,五层二次结构完成80%,实验大厅回填完成,斜屋面完成90%。

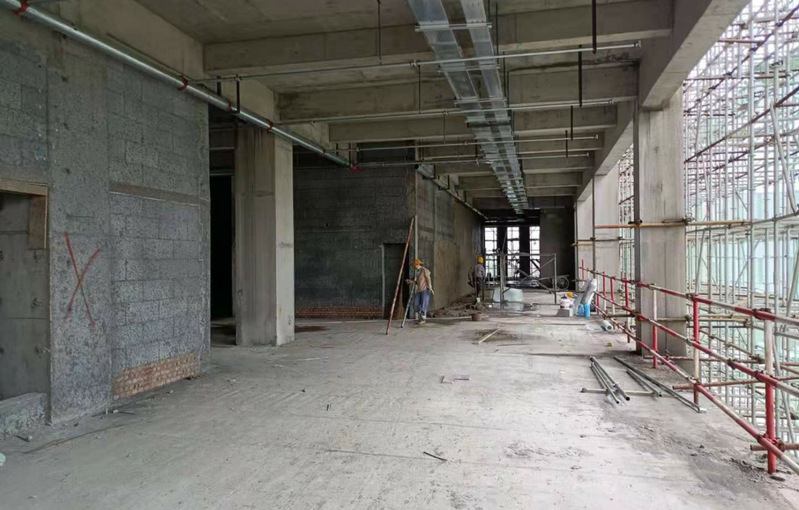

工程楼主体结构施工现场近景
5. 材料楼(一期)
材料楼(一期)施工现场鸟瞰
材料楼(一期)本周进展:屋面施工完成。一层二次结构完成40%,三层二次结构收尾,四层二次结构完成70%,五层二次结构完成70%,地下室消防管道安装完成90%,暖通管道安装完成90%。

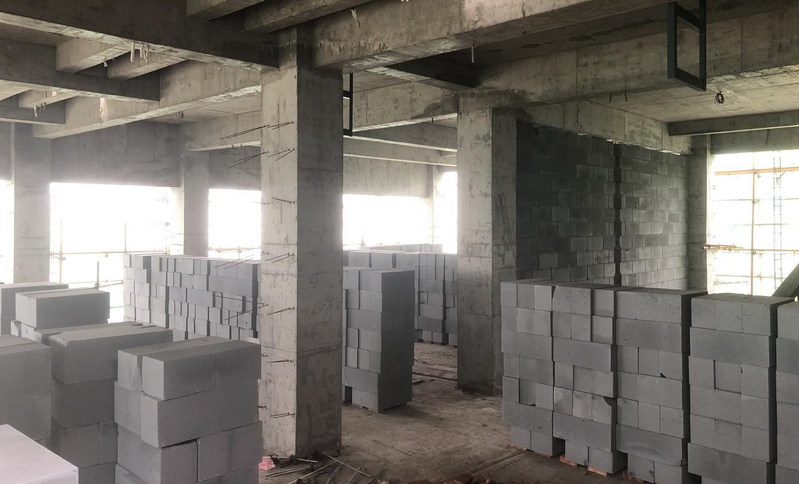

材料楼(一期)二次结构施工现场近景
6. 食工楼
食工楼施工现场鸟瞰
食工楼本周进展:二层二次结构完成96%,三层二次结构完成90%,四层二次结构完成80%,五层二次结构完成60%;屋面完成80%。
食工楼二次结构施工现场图
7. 计算机楼
计算机楼施工现场鸟瞰
计算机楼本周进展:走廊与房间的隔断墙施工完成90%,抗震支架安装完成80%,室外雨棚龙骨完成70%,窗护栏安装完成45%,室内乳胶漆完成80%。

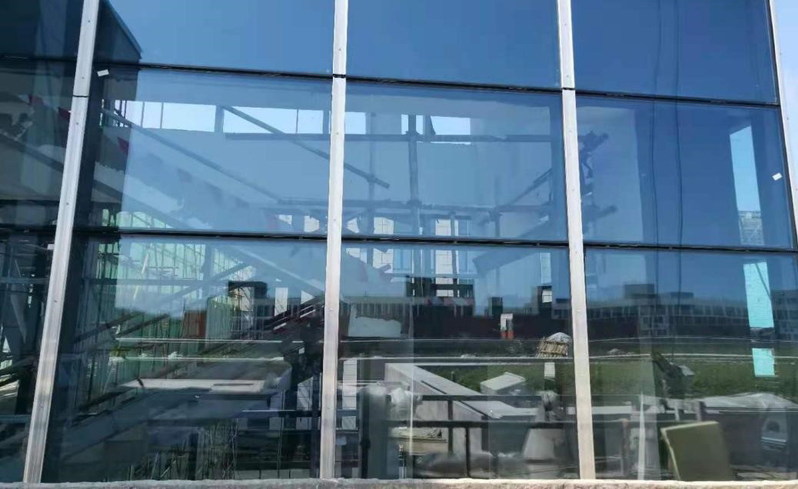

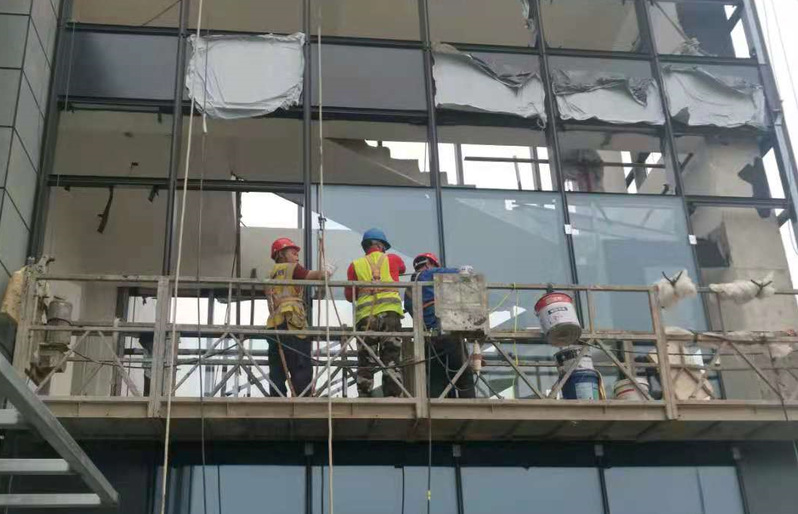

计算机楼幕墙玻璃施工近景
8. 电子信息楼
电子信息楼施工现场鸟瞰
电子信息楼本周进展:实验水池立柱、连梁基础砼浇筑完成,楼梯花岗岩铺贴完成40%,180人报告厅墙面及顶面长城板施工完成80%,机房隔音墙石膏板安装完成75%,二层到五层走廊照明电线穿线完成。

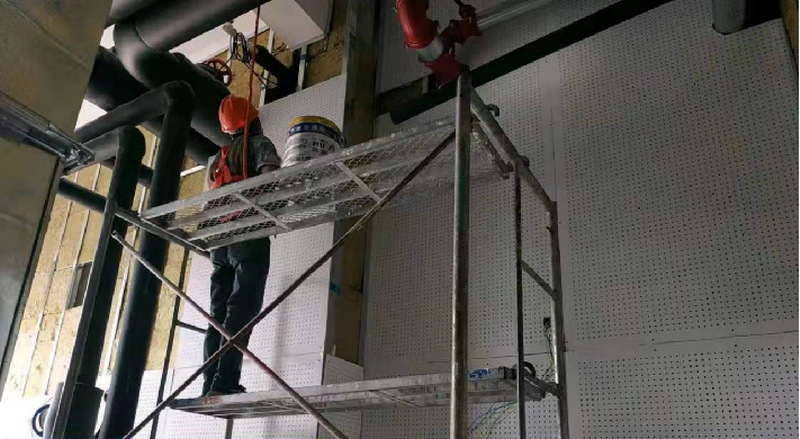

电子信息楼隔音墙石膏板施工近景
二、材料及设备进场情况
1. 学习综合体本周进场阀门一批,1200mm×1200mm×30mm玻璃棉154件,1200mm×1200mm×50mm玻璃棉31件。
2. 海洋生物资源开发中心本周进场混凝土50立方米,楼面施工材料进场。
3. 西区学生宿舍与食堂本周进场混凝土30立方米,加气块200立方米,安装材料进场。
4. 工程楼本周进场混凝土600立方米,钢筋40吨,加气块2000立方米。
5. 食工楼本周进场混凝土300立方米,钢筋20吨,加气块3000立方米。
6. 材料楼(一期)本周进场混凝土50立方米,钢筋15吨,加气块2000立方米。
7. 计算机楼本周进场踢脚线500米,铜丝网4000平方米,PE薄膜500平方米,细木工板1200平方米,水泥砂浆200立方米。
8. 电子信息楼本周进场楼梯花岗岩200平方米、C35混凝土30立方米、石膏板1000张。
三、现场管理情况
1. 疫情防控方面:要求总包做好常态化疫情防控工作;要求总包按最新防疫要求对现场人员摸排,确保项目区域无疫情管控区域来青人员,做到“外防输入,内防反弹”。要求总包继续加强用工防疫管理,要严格执行属地化疫情防控最新规定,保障生产经营和员工安全;同时要再摸排、再动员、再部署,做到全覆盖、无死角,确保接种工作深入、平稳、有序开展,确保“应种尽种”;要求总包持续做好疫情防控再教育、加强对测温、消毒、口罩佩戴、疫情应急物资配备等工作的管理。检查总包执行门前体温检测工作,应急处置方案等;严格要求总包做好所有人员疫情轨迹动态管理,要求符合条件的人员进行疫苗注射和持有绿色山东电子健康通行码。
2. 安全文明施工方面:严格要求总包做好安全教育技术交底工作,提升作业人员安全意识;对现场进行拉网式、全覆盖安全检查;督促总包加强屋面施工专项安全教育和专项安全检查;继续督促总包做好现场道路清洁、裸土覆盖等扬尘管控工作;加强对现场“四口五临边”的巡查检查,严格对临时用电进行专项检查;加强消防管理;加强特种设备及大型机械的定期检查和日常维护;严格对特种作业人员(含国家要求持证上岗的作业人员)“人证合一”进行检核;进一步要求总包做好材料归类堆放和随层网挂设工作。
3. 施工质量方面:严格要求二次结构及水电安装“样板引路”,增加对二次结构检查频次,不定期组织二次结构质量缺陷现场会;加强二次结构施工过程中实测实量工作,对二次结构不符合要求的墙体“零容忍”拆除。安装作业由专人负责,各专业提前进行管线排布,利用BIM指导现场施工。加强材料进场、隐蔽工程等验收工作。
4. 本周施工亮点:
(1)学习综合体桥架安装观感较好。
(2)工程楼结构观感质量较好。
(3)计算机楼与电子信息楼玻璃幕墙施工规范、美观。
